4天跨越兩大障礙 西復線杭紹段打通2000多片梁板的南運通道
發布日期:2019-04-08 來源:徐杰 人氣指數:
字體大?。? T T T

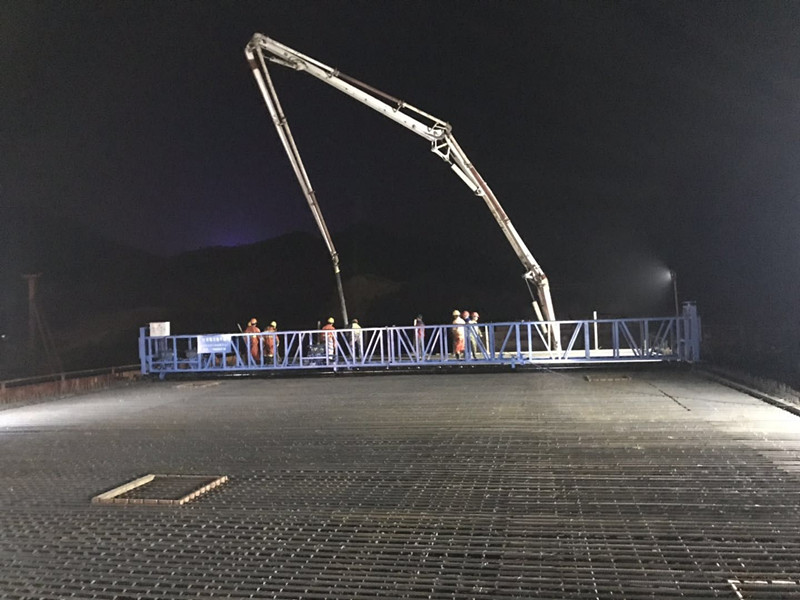

4月7日凌晨2點,伴隨一陣歡呼,杭州繞城西復線杭紹段第TJ03標跨越杭徽高速鋼混疊合梁橋面鋪裝完成澆筑?!暗然炷琉B護強度達到以后,困擾許久的兩大運輸難題終于攻克,2000多片梁板就可以向南運輸,加快建設進度?!钡赥J03標橋梁科科長姜忠忠介紹。

杭州繞城西復線杭紹段第TJ03標共有橋梁19座,橋梁總里程達到7906.77米,橋梁比占到41.6%。為此,第TJ03標梁板預制加工廠需要生產梁板總計3107片,其中接近2500片、每片重達80噸的梁板需采用炮車運輸、架橋機架設,走“空中通道”。

“附近沒有適合的場地,現有預制場門口有一座110KV高壓線電力鐵塔,成為梁板向南運輸的‘攔路虎’?!苯抑医榻B,由于架橋機及炮車頂部距上方的高壓線距離小于5米,不滿足安全距離要求,無法正常工作,導致梁場存梁飽和,又嚴重影響梁場生產以及工程施工進度。高壓線遷改之前每天只能生產2-3片梁板,目前還有2000余片梁板有待生產。

為攻破難題,項目部主動出擊,在杭州繞城西復線杭紹段工程建設指揮部的牽頭與杭州市電力公司、臨安供電公司等部門的配合下,積極作為,實時跟蹤高壓線遷改工作進展情況。歷經3個多月的不懈努力,最終于4月4日完成110KV高壓線的遷改工作,將原有高壓線升高了10米。

高壓線遷改后,梁場將按照每天生產10片梁的速度全力開工,爭取在9月份完成梁板生產工作。

解決高壓線難題后,緊接著就是距離梁場僅數百米之隔的“天塹”——杭徽高速。

為此,項目部緊急抽調3個班組11名工人加班加點,終于在4月6日下午捆扎好鋼筋層,并完成了澆筑前所有準備工作,順利啟動混凝土澆筑。歷經5個小時緊張工作,253立方米混凝土被澆筑在橋面上,最深處達到35公分。

“如果條件達到,7天后架橋機就可以通過杭徽高速,順利向南架設?!苯抑医榻B。(林書博、成杰)


浙江省交通投資集團有限公司 直轄公路
浙江省交通投資集團有限公司
聯系我們 Contact Us
公司地址: 杭州市蕭山區北干街道博學路618號蕭山科創中心A座21-22F
聯系方式: 0571-56181088
傳真: 0571-56181088
浙江省交通投資集團有限公司
CICO· 集團門戶 | 兄弟企業
高速板塊
  • 滬杭甬公司
  • 杭金衢公司
  • 沿海板塊
  • 浙南板塊
  • 智慧高速
海洋運輸
  • 省海運集團
  • 遠洋股份公司
交通工程
  • 交通工程
  • 交工集團
  • 浙江商業集團
房產置業
  • 房產置業
  • 浙江交控
金融業務
  • 金融業務
  • 財務公司
