9月14日,杭州繞城西復線第3合同段主線路基清表工作正式啟動。
該項目的起訖樁號為K74+400~K83+000,路線長度為8.600km。主要結構物包括主線橋3886.1m/7座,匝道橋4206.84m/13座(汪家埠),隧道2576m/2.5座、汪家埠樞紐等。自7月底進場,項目全體人員經過近兩個月的不懈努力,先后完成了導線加密復測、征地邊線復測、桿線遷移等各項前期準備工作。

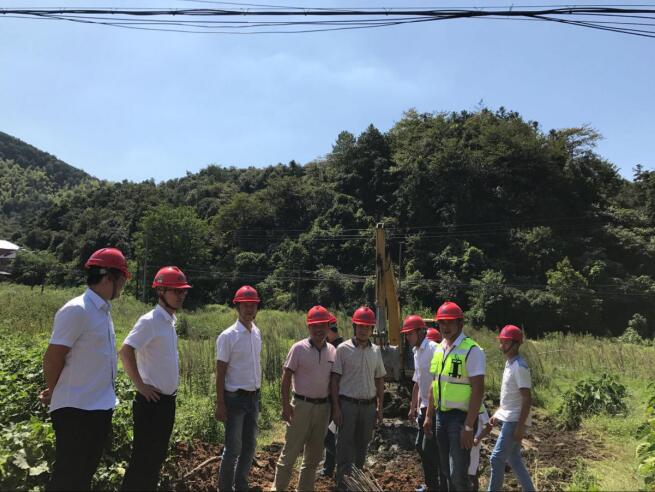

在臨安土地交付后,西復線指揮部、臨安市指揮部、當地鄉鎮政府及項目部積極開展協調對接,確保清表工作順利開展。該清表路段為杭徽高速分離特大橋與九曲嶺大橋的連接段,清表工作進行之前,技術及安全負責人對施工人員進行了安全教育和技術交底。測量人員根據施工圖紙準確測量線路中樁及路基坡腳線位置、標高,并用白灰標記清楚。隨后利用挖掘機配合人工作業的方法對該路基段進行清理、整平。(徐海珠)
