項目前期審批進程,特別是工程規劃許可證的審批進程,直接影響工程的開工時間和推盤節奏,為快速攻克工程規劃許可證這個關鍵節點,交投地產集團嘉湖區域公司統籌資源、提早謀劃、協調推進,以盯事、盯人、盯文的“三盯精神”,高效突破,贏得主動。

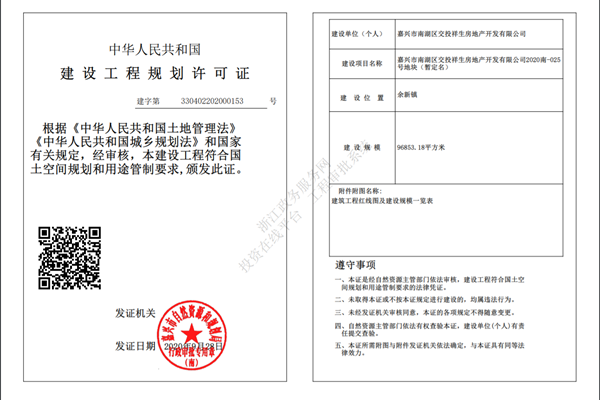

9月28日,交投地產集團新獲取的嘉興2020南-025號地塊成功取得工程規劃許可證,從摘地到取證僅用時84天,比嘉興同類項目完成審批節省了30多天,成為區域內審批用時最短的項目,真正跑出了項目推進“嘉速度”。
“盯事”明責任
從辦理土地成交確認書到取得工程規劃許可證,中間共9份專業報告材料、7項審批節點、20多個審批環節,涉及部門多、人員廣、事情雜。嘉湖區域公司根據審批節點的難度和復雜性,以及正常報批所需時間,將責任分解到人,并限期完成。從員工到班子均責任在身,員工負責一般節點跟蹤,領導班子負責重大節點的跟蹤協調。通過組建的項目前期推進工作群,每日匯總推進情況和存在問題,共同商議解決措施,做到所有事項早準備、早預判、早溝通,確保所有節點均在限期內提前完成。
“盯人”強針對
嘉興市自引入專家團隊對規劃方案進行把關后,眾多項目的設計方案因不符合專家團隊的關注要求而被否決,每否一次再上會至少耽擱一周的時間。嘉湖區域公司摸清每一項審批事項的具體審批人,通過各種渠道了解專家團隊的關注點和相關要求,有針對性地修訂完善報批資料,有針對性地開展匯報溝通,有針對性地融入規劃方案初稿,并請相關專家團隊先行開展非正式審查,實現專家會預審及復審均一次過會。
“盯文”提效率
嘉湖區域公司全程跟蹤每一個節點的審批進程及完成時間,以便第一時間進入下一個審批流程,省去真空期。只要審批節點出現一個工作日沒有進展的情況,第二天審批發起人就會與審批人進行對接,主動問詢原因,做好答疑解惑和溝通匯報工作。目前,嘉湖區域公司全程的審批節點基本實現無縫對接,前一審批環節完畢后,第一時間進入下一個審批節點,基本將延誤時間減少到零,大幅提高了審批效率。
