9月28日凌晨5時,隨著常臺高速天臺段施工現場清場結束,吳岙至天臺段全線恢復通行,為期5天5夜、歷時120小時的常臺高速天臺段集約化協同斷流施工圓滿收官,超額完成了預期施工任務,全面實現了施工模式再升級、安全管控再提升、工程質量再提高、施工進度再提速的總體目標。
施工期間,交通資源下屬順暢養護公司對外與協同斷流的交工養護保持步調,對內與業主單位、高速交警、監理單位密切配合,加強銜接,建立橫向、縱向溝通機制,探索出了一套夜間施工新模式,吹響了質量、安全、效率全面提升沖鋒號。期間,全體參建人員克服了9月連續高溫天氣,利用夜間交通不撤除之際,有效提高日工效;護欄改造提升工程實行24小時輪班作業,工程進度高效推進,為公司10月底完成護欄改造提升工程奠定了堅實的基礎;同時,嚴控罩面平整度等重要指標,確保了項目的高效推進。
為確保此次協同斷流集約化施工順利進行,順暢養護公司成立養護工作專班,班子成員帶頭謀劃,抓統籌,定方向,加壓奮進,靠前指揮,掛圖作戰;項目部全員堅守崗位,建立分塊包干責任制,強化責任區域施工質量、進度、安全和服務的落實,確保工作不缺位、任務不懸空。斷流期間實施夜間封道不撤除,大大節約斷流社會車輛清場及封道時間,路面專項施工有效時間提升50%、護欄提升改造工程實行“白+黑”24小時不間斷連續作業。
強化“一路四方”聯勤聯動機制,形成工作合力,深入融合四方信息資源互通和共享,進一步提高突發事件中的快速應變能力。緊盯各個分流點、卡口點、施工點,嚴把入口管控,嚴防車輛闖禁;定路段、定人員、定頻率,實行24小時安全巡查制,設立“監控安全監督崗”,全過程跟蹤,督促現場人員做好安全生產工作,及時指出并規范現場應注意的安全事項和防范措施,及時糾正不安全的“細節”行為,確保安全服務細致到位,促進施工有序高效推進。同時,加強與地方政府及相鄰路段溝通工作,最大程度爭取地方政府及相鄰路段地方交警的支持和配合,確保順利實施分流。切實履行主體責任,施工前按照規定做好新冠肺炎疫情防控工作,組織施工人員在做好防疫措施的前提下入場施工,施工中加強服務區和出入口的疫情管控工作,保證施工人員身體健康。

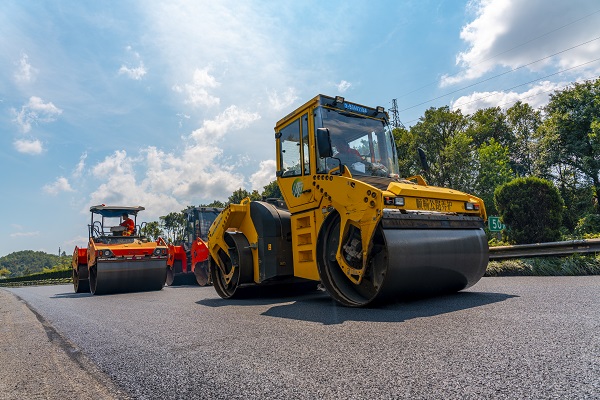

為進一步提高施工工效,新天片區中心堅持目標導向不動搖,深入推進質量強企建設,嚴格落實“誰施工、誰負責”的原則落實質量管理責任制,每支施工隊伍安排多名技術人員對各關鍵施工環節進行全程現場管控,嚴格按罩面平整度控制要點、病害處理施工管控要點進行施工工藝和方法控制。期間,公司中心試驗室隨車攜帶各種試驗儀器,與施工同步進行現場檢測,每日完成平整度、壓實度、滲水系數、構造深度等試驗,用事實數據指導施工,有效促進了養護施工水平和管控水平的提升。根據施工期間的每日現場檢測數據顯示,本次斷流施工罩面平整度達到92%以上。?

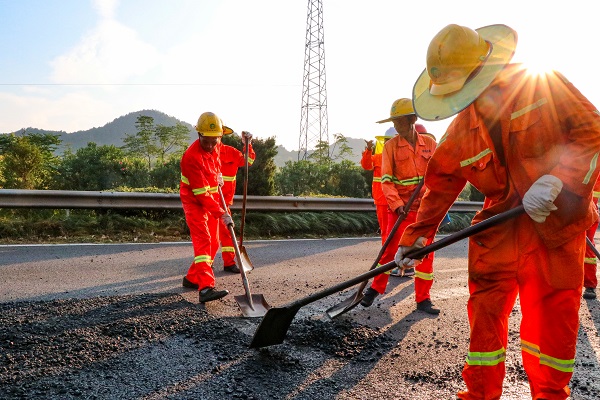

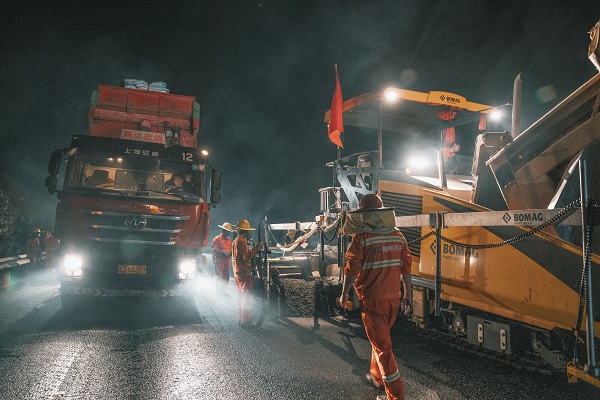

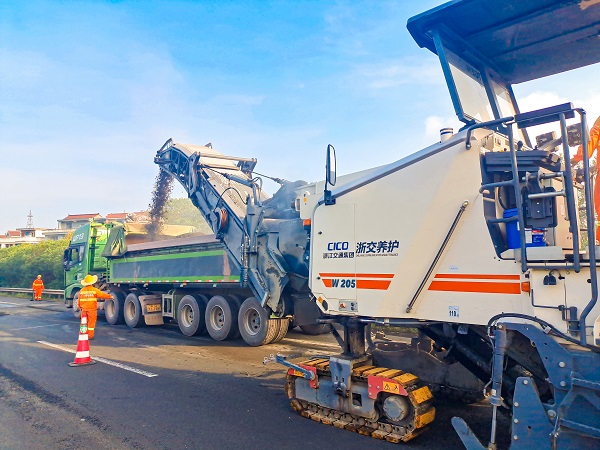

?這個9月,臺州打破了高溫紀錄,全體施工人員戰高溫,利用夜間封道不撤除有力時機,最大限度提高日作業時間,作業時間超過12小時,堅持不懈搶進度,勇擔交投鐵軍的擔當。在有限時間內,累計完成路面罩面7.02公里,路面病害處理12113.47平方米,標線補畫3672.8平方米。特別是9月26日,路面專項一班組創下單日單幅罩面1.9公里,刷新了公司單日單班組路面罩面新紀錄。投入護欄改造提升班組8支70余人,實行24小時不間斷作業,僅5天時間完成護欄改造提升9.5公里,占全年工程量的15%,為公司11月底前完成護欄改造提升工程奠定了堅實的基礎。
完成中分帶綠化修剪25公里,邊側綠化修剪17公里,中分帶綜合治理25公里,設置中分帶橫向排水設施30平方米,路面坑槽修補處41平方米,白楊樹砍伐300棵,垃圾清理18.7噸。平整嶄新的瀝青路面,清晰的標志標線,整齊的交安設施及綠化帶,車輛行駛舒適度大大提升,新昌路段路容路貌煥然一新。
此次集約化施工,單日投入人員320人次,機械88臺班,日均產值340萬元,累計減少封道次數110余次,大大提升了工效和降低了作業安全風險。下階段,順暢養護公司將對集約化施工進行經驗總結,努力提高工程服務質量。(趙玉艷 張英)
