9月8日18時25分,隨著杭金衢高速呂塘角樞紐至常山西收費站之間跨線天橋拆除施工的順利完成,杭金衢高速衢州段杭州方向恢復通行!歷時14小時的杭金衢高速(呂塘樞紐-常山互通)集約化養護作業圓滿收官,實現了安全保障和施工工效兩戰贏。

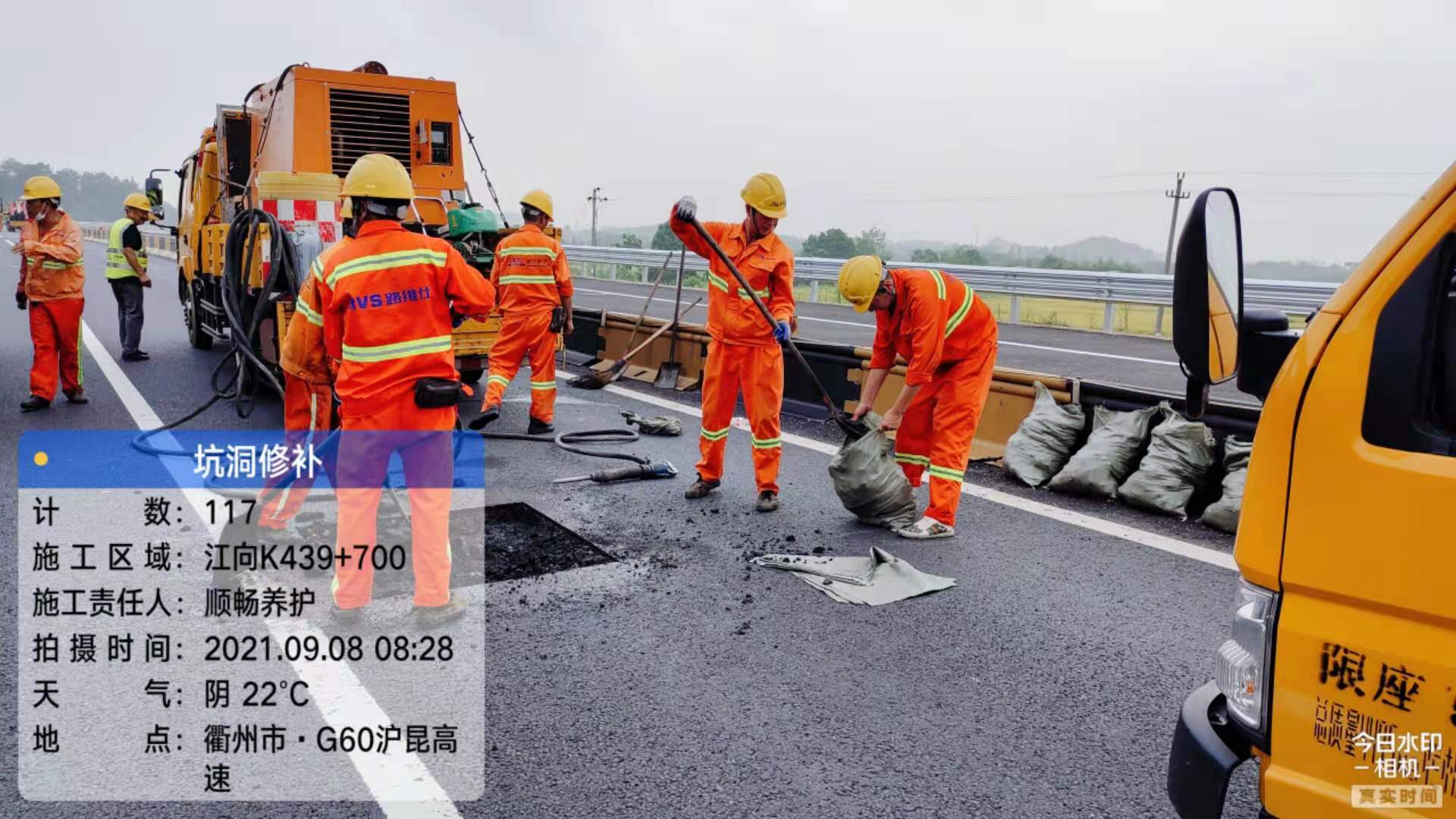

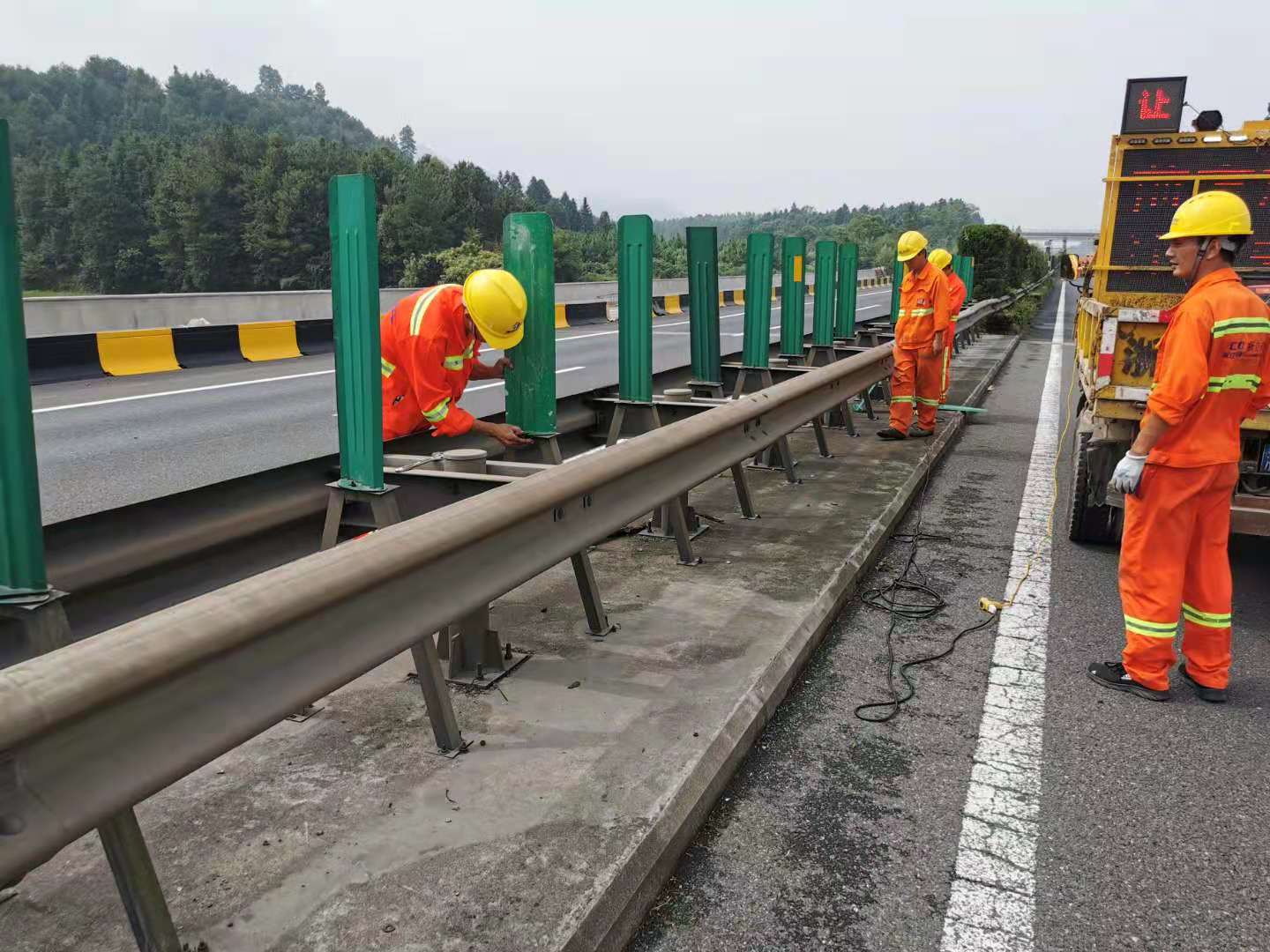

當天凌晨4時20分,衢州區域中心龍游、江山、衢州三個工區32個施工班組在杭金衢高速衢州段各施工點位集結,人員、機械設備、材料全部到位,集約化施工各項準備工作就緒。5時整,隨著杭金衢改擴建二期呂塘角樞紐至常山西互通線長76公里上的11座天橋拆除全面啟動,衢州區域中心爭分奪秒的開展坑洞修補、防眩板更換、中分帶綠化修剪、隧道清洗,路面保潔、邊坡護理等養護作業。本次集約化施工共投入人員126名、設備投入44臺,車輛投入38輛,完成坑洞修補14個、防眩板更換98片及支架12個、中分帶綠化修剪及保潔31.2公里,隧道雙向清洗6.6公里,伸縮縫清理184條,雙向護欄及輪廓標清洗66.8公里,中分帶縫隙式排水溝2.4公里,減少封道次數29余次,將社會影響、道路封閉時間降至最低。
為安全高效完成本次集約化施工任務,衢州區域中心聯合業主、高速交警、路政、監理等多方協調,重點對交通管制區、作業區布設、信息發布等方面進行反復醞釀。根據關鍵點位、重要環節制定符合施工規范封道要求的交通組織方案,合理安排施工班組開展安全、技術交底和應急處置模擬演練。為進一步強化交通流、施工流安全管控,衢州高速交警支隊300余名警力全程支持,保障施工期間高速公路安全。
下一步,衢州區域中心將及時召開集約化施工總結會,分析梳理好的經驗做法和存在的問題不足,形成集約化作業管理手冊,進一步完善集約化施工精細化管理體系,為后續集約化作業的規范化管理打下堅實基礎,著力打造集約化施工“樣板”工程。(陳玉民)
