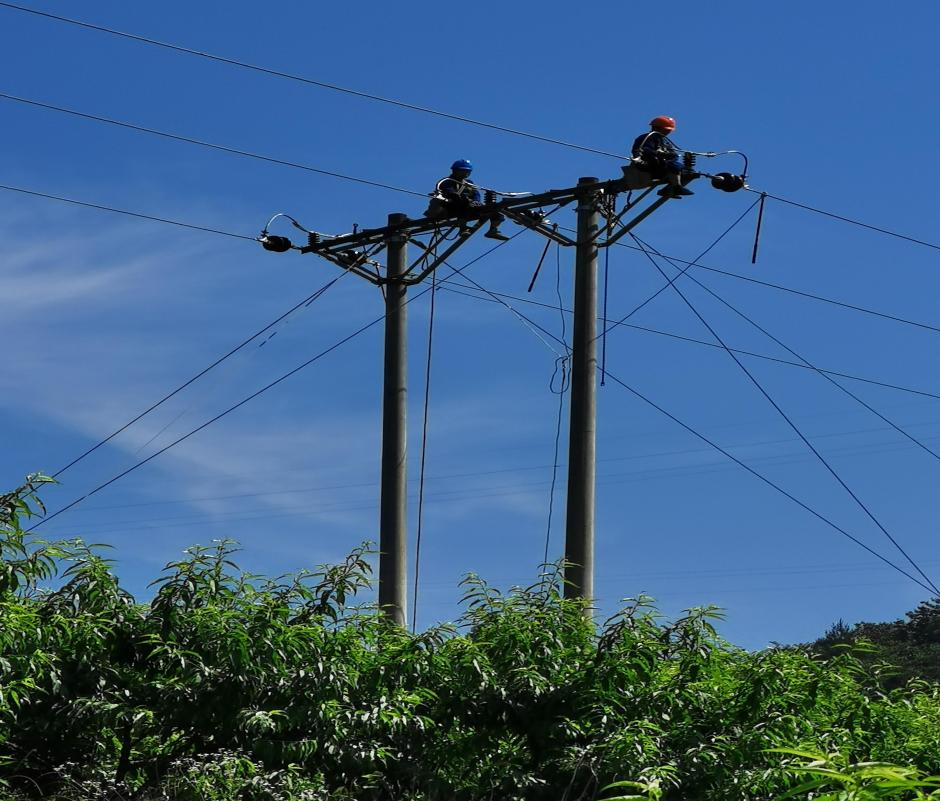

7月28日,隨著最后一根導線連接完成,標志著10KV白岸812線42#-48#架空線路電力桿線遷移工程圓滿完成,從此礦山開采再也不因電線問題而無法推進。
10KV白岸812線位于礦區東南側的180平臺附近的礦界范圍內,屬于麗新鄉村民用電的主線。為順利推進工程進度,麗新礦積極組織與正陽電力設計、蓮都電力公司、普明電建等相關單位及政策處理人員的對接工作,制定施工方案,掛圖作戰、倒排工期,統籌推進工程進度,每日督查施工情況,解決現場施工中遇到的問題。為確保遷移工程按照原定時間節點完成,公司采取電力線路設計、政策處理、審批流程同步推進,碰到線路桿位有政策處理難題時及時與設計溝通調整桿位,并克服臺風、連續暴雨等不利因素,最終在多方的共同努力下,從設計到政策處理再到施工完成只用了56天時間。
10KV白岸812線遷移工程的完成,為礦區西南側的180平臺順利推進墊定了基礎,也為礦石開采提供了安全保障。(朱繼興)
