隨著衢州區域疫情防控持續向好,順暢養護衢南項目部根據集團公司、資源公司“有力抓疫情防控,有效抓復工復產”戰略部署,按照順暢養護公司“最多封一次”的施工理念,開啟單個施工封閉區多類型養護施工協同作業的“綜合立體集約化施工”模式,聚焦降本增效、助力復工復產。
在認真總結2019年集約化工作的基礎上,衢南項目部持續完善一路四方集約化施工例會制,“一段一方案”,進一步優化實施方案,加強與業主、高速交警、高速路政就所涉施工內容、點位、時間,封道形式進行詳細對接,統一集約化施工思想和目標。同時對相關交叉施工任務著重分析,列好施工任務清單和完成時間節點,避免造成現場工作面沖突,進一步明確施工任務量、完成時限、責任人,確保任務有部置,完成有時限,責任有落實,督查有保障。

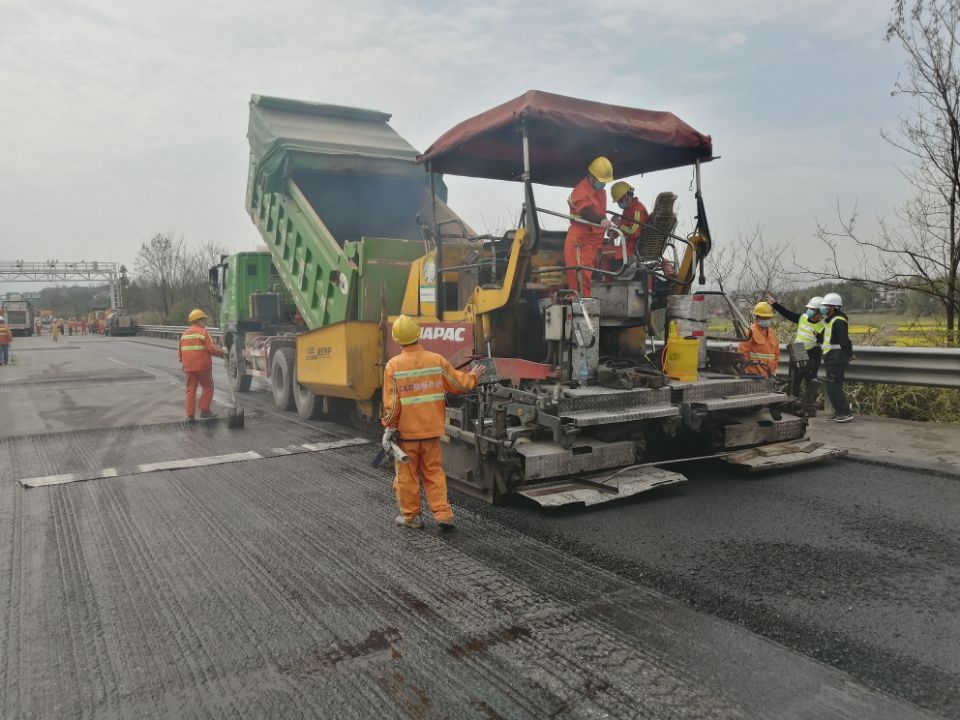

自3月15日黃衢南高速衢南段路面專項施工開展以來,衢南項目部抓住路面專項施工分流的有利時機,開啟集約化施工大會戰。根據專項施工組織方案,項目部在分流路段內組織6個班組進行路面裂縫封閉、橋梁伸縮縫清理、交安設施補缺、路面保潔、排水系統清理,中分帶綠化養護等多項施工作業。截止3月31日,已結合分流施工7天,完成橋梁伸縮縫清理268條,輪廓標補缺148個,路面裂縫封閉23.67km,護欄增設572m,中分帶綠化修剪、打草77.5km,中分帶排水溝清理8.53km,中分帶保潔97km。
隨著區域經濟的快速發展,黃衢南高速衢南段車流量逐年增長,給養護作業安全管控帶來挑戰的同時,安全生產費不斷增加。大量的封道作業,不僅存在作業安全風險,也在一定程度上影響了高速公路的正常通行。通過匯總各路段施工任務清單化、清晰化、網格化,做到動態調整、統籌派工,盡量確保一次封閉車道后,多項道路養護內容同步實施完成,達到減少封道次數,降低安全風險、降低保暢預警投入、減少交通流影響,實現降本增效和社會效益最大化。(周慧生)
