春春配小四|他一边日B一边吸我奶|以性为主的收精系统|下周北京将迎一轮强雪|大地资源中文第3页|欧美成人看片一区二三区图文|美女扒开粉嫩尿口漫画

浙江省交通投資集團有限公司
浙交建管公司
西復線余杭段外接電工程全部完成通電
發布日期:2020-11-05 來源:陳潔瓊 人氣指數:
字體大小: T T T

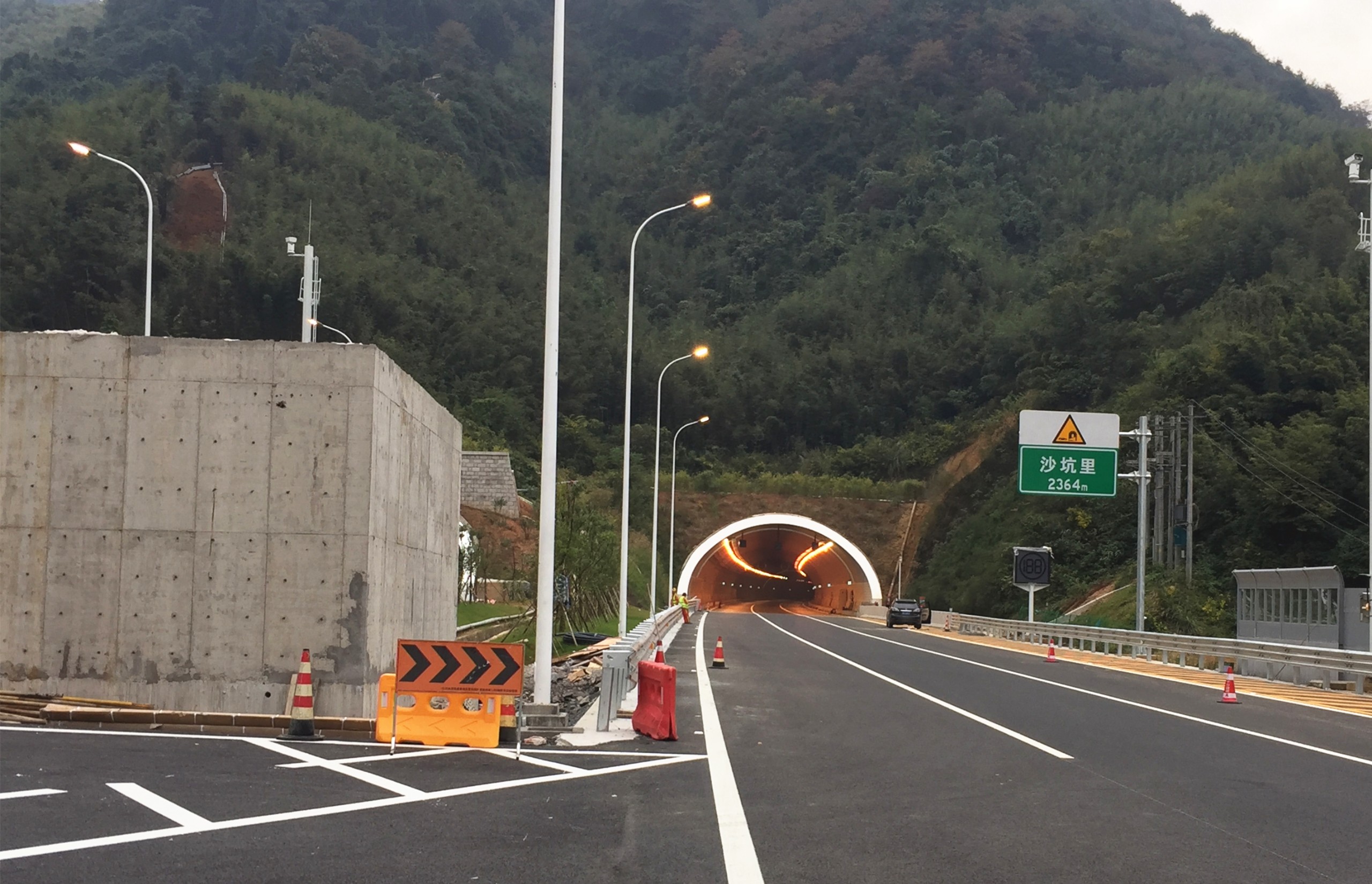

11月4日,瓶窯供電所相關工作人員向瓶窯西收費站配電房成功送電,標志著西復線余杭段外接電工程全部完成通電,這是西復線杭紹段第一個完成外接電并通電的區市。按照計劃,11月中旬西復線杭紹段全線完成通電。

西復線杭紹段高速全長98.2公里,共有29處外接電工程建設,除余杭段7處外,富陽段17處、蕭山段2處、諸暨段3處外接電工程在上月底已完工,同時,已經通電的共20處(余杭段7處、富陽段13處)。至本月中旬的初期,全線將實現全路段通電,為西復線杭紹段項目交工驗收和通車進一步創造了良好條件。

為確保機電設施安裝、設備單機調試、設備聯網調試、設備并網測試有充分的時間,西復線杭紹段指揮部于2020年4月初向沿線各區市國網供電局遞交外接電申請,便開始了全線29處外接電工程的勘察、設計、審查等工作。指揮部成立外接電推進工作小組,定期召開會議,及時協調對接國網供電公司、地方征遷指揮部、電力設計院、施工等單位的相關問題,提高工作效率;明確外接電的時間節點,包括外接電施工圖審查、電力施工進場、完成停電割接月度計劃的安排、材料采購、配電房的驗收等細節的時間節點;明確政策處理的解決單位和時限,做到節點清晰、各負其責,保證了外接電工程的順利完工。

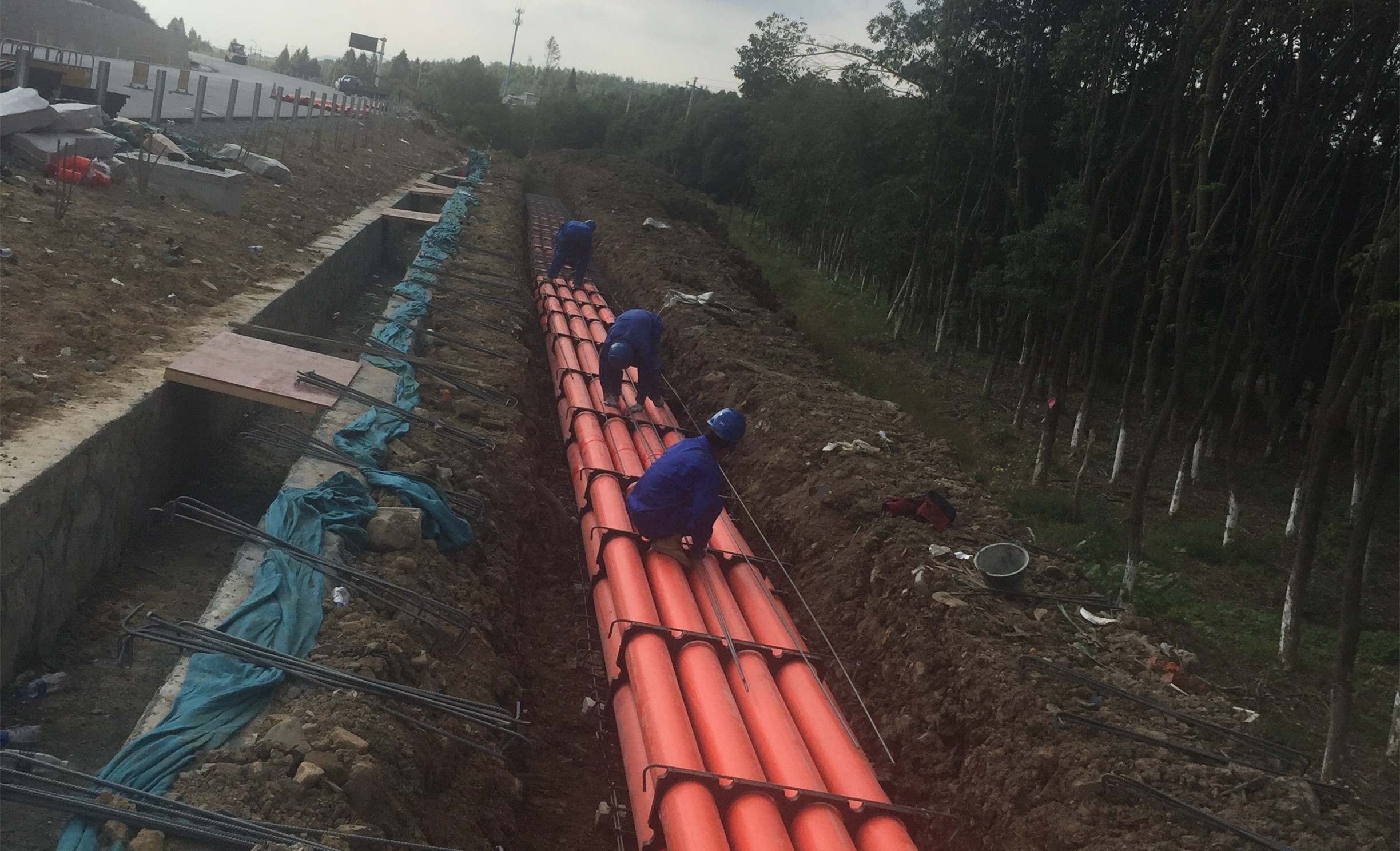

西復線杭紹段是“十三五”重點工程,杭州亞運會重點配套項目,6個多月的時間里,外接電工程相關各方以高度的責任心,克服外電接入點距離遠、地質條件多樣、土建施工方式復雜等困難,解決了如瓶窯西收費站電力管道塌孔、頂進阻塞等難題,堅決推進電力管道土建施工;不怕跑斷腿、磨破嘴,全身心投入到接電審批、通電的任務中去,各相關單位齊心協力完成了西復線杭紹段全線外接電工作。(林華)


浙江省交通投資集團有限公司 直轄公路
浙江省交通投資集團有限公司
聯系我們 Contact Us
公司地址: 杭州市蕭山區北干街道博學路618號蕭山科創中心A座21-22F
聯系方式: 0571-56181088
傳真: 0571-56181088
浙江省交通投資集團有限公司
CICO· 集團門戶 | 兄弟企業
高速板塊
  • 滬杭甬公司
  • 杭金衢公司
  • 沿海板塊
  • 浙南板塊
  • 智慧高速
海洋運輸
  • 省海運集團
  • 遠洋股份公司
交通工程
  • 交通工程
  • 交工集團
  • 浙江商業集團
房產置業
  • 房產置業
  • 浙江交控
金融業務
  • 金融業務
  • 財務公司
