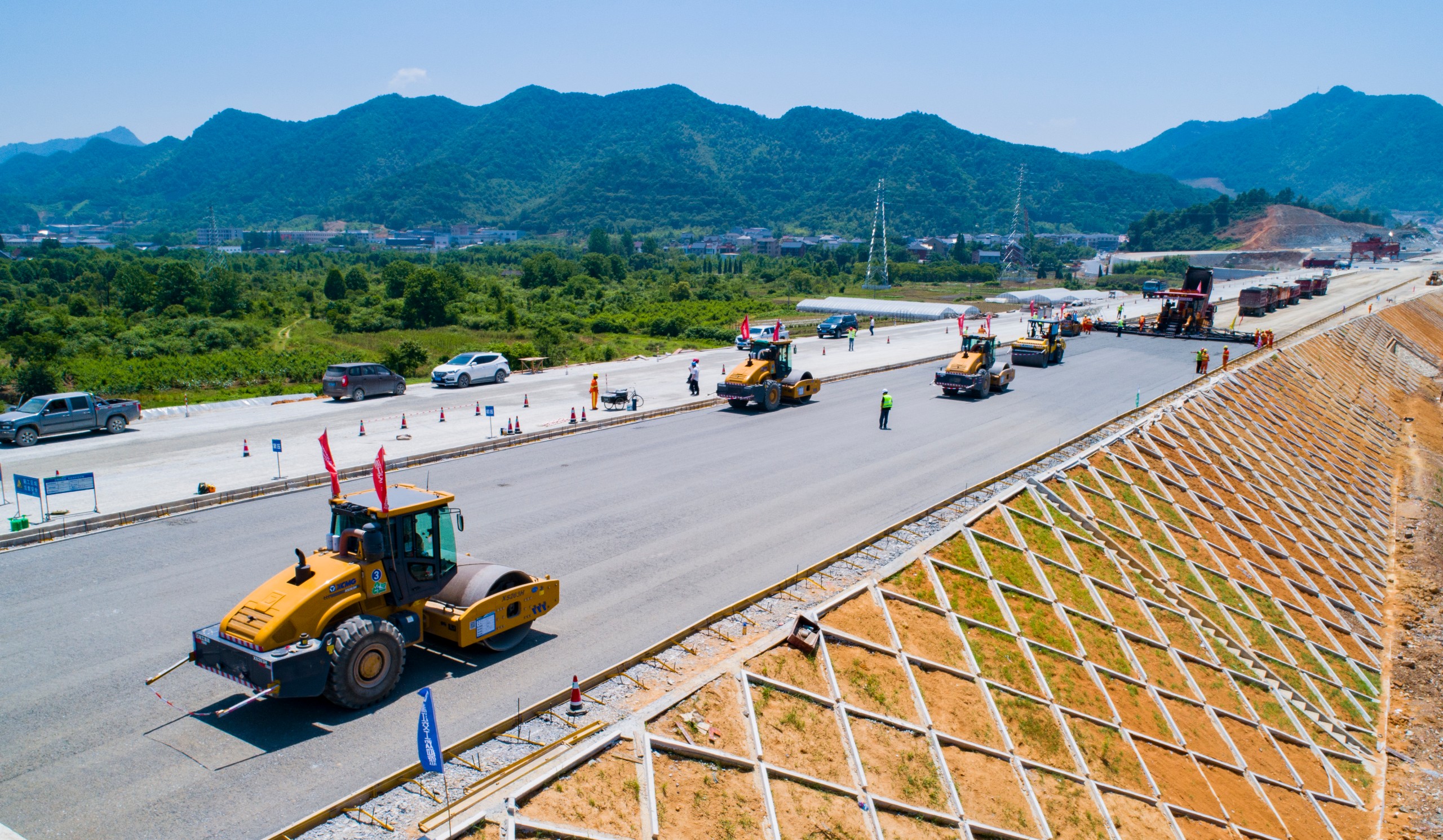

2019年第三季度,在8000余名參建人員的全力奮戰下,西復線杭紹段交出“亮眼”成績單:三季度完成投資19.38億元,占計劃的100.21%,貫通橋梁20座,隧道18座,項目建設穩中有進。
三季度以來,西復線杭紹段指揮部按照集團公司年度任務要求,分解目標、掛圖作戰,重點以“百日攻堅”為核心,抓好關鍵節點攻堅。其中,全線最長隧道駐軍塢特長隧道比計劃提前一個月實現貫通;北苕溪特大橋梁板架設一天將近30片,速度全省罕見;先行移建節點環山互通順利移交杭千公司營運管理;全線土地移交、房屋拆除全部完成,征遷掃尾基本清零。
除建設取得突破外,項目還榮獲2019年上半年度全省綜合大檢查第二名,榮獲杭州市公路水運重點項目半年度督查優秀項目(僅2個項目),指揮部榮獲2018年度杭州地區交通系統安全生產(平安創建)工作安全管理先進單位,EPC項目榮獲“杭州市2018年度安全管理先進班組”稱號等。
這些成績的取得,得益于西復線杭紹段牢牢抓實主題教育工作,把主題教育成果轉化為工作實效。項目積極圍繞“省市合作、EPC管理、智慧公路”三個樣板,遵循“實、細、嚴”原則,按照“優質、生態、平安、智慧、陽光”五線品質西復線管理路徑,大力探索推廣機器換人、美麗班組創建、工點工序標準化、混凝土裝配化施工等技術和理念,得到省內外行業主管單位和專家認可。
今年以來,項目得到了省市領導、各級部門的高度關注,沿線政府、百姓全力配合項目建設。截止目前,項目全線已進入施工高峰期,全線72座主線橋貫通40座,占總數的55.56%;27座隧道貫通26座,占總數的96.30%。今年累計完成投資57.40億元,占年度計劃70億元的82%;累計完成投資211.52億元,占批復概算258.35億的81.87%,總體形象進度75.14%。(徐杰)
