浙江省交通投資集團有限公司
浙交建管公司
景文高速高嶺頭水庫特大橋進入上塔柱施工階段
發布日期:2020-11-30 來源:汪程 人氣指數:
字體大小: T T T

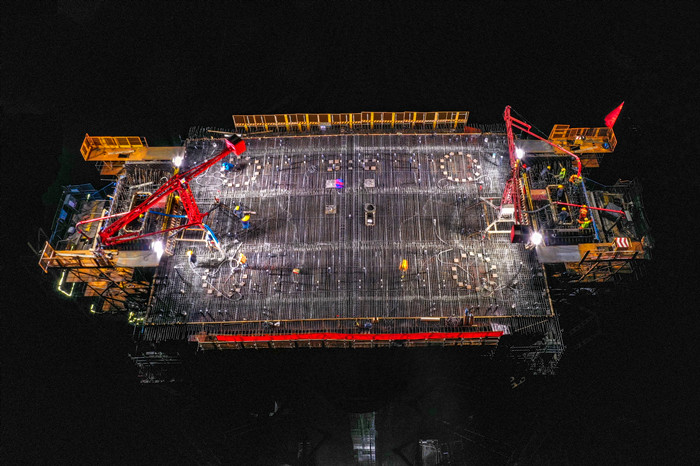

11月29日凌晨7:30分,經過24個小時的連續澆筑,景文高速控制性工程高嶺頭水庫特大橋Z2#主墩完成下橫梁第二次澆筑,標志著主塔0#塊施工順利完成,這座目前我省最高的混凝土斜拉橋進入上塔柱施工階段。

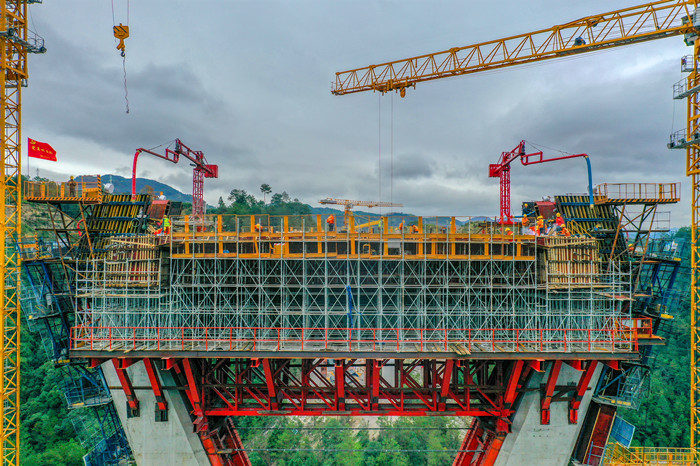

  高嶺頭水庫特大橋為塔墩梁固結體系,整個主梁0#塊包含了主塔下橫梁及其大小里程側方向的π梁懸臂,本次施工0#塊連同塔柱第20節一同完成。主塔下橫梁采用單箱單室截面,頂面為2%雙向橫坡,箱形截面中心處梁高6.28m、橫橋向寬30.063m、順橋向寬度6.0m;π梁中心處高2.98m,橫橋向寬28.5m,單邊懸臂長度為5.5m。
  雖為天塹,亮劍而上,交投鐵軍用堅定的信心完成了“前所未有”的挑戰。在高嶺頭水庫特大橋0#塊施工中,因澆筑產生的困難擺在了眾人眼前。由“景文黨員先鋒”、“紅鷹青年突擊隊”、“工人先鋒隊”組成的交投鐵軍們,他們用理論加實踐,團隊協作,攻克重重難題。通過幾番論證交底,順利將下橫梁高空懸挑支架付諸實踐,解決了下橫梁離地面較高無法采用落地式支架進行施工的問題,使兩邊懸臂π梁穩穩落成;根據0#塊的結構形式,采用混凝土塊、水袋、鋼筋、型鋼等進行支架預壓,觀測沉降,消除非彈性變形,正式澆筑中也采用由測量部與第三方監控單位聯合進行監控,進行實時觀測;通過優化聚丙烯纖維混凝土的配合比,使混凝土的流動性狀態最佳,避免了大體積混凝土高塔泵送容易堵管等施工難題。考慮到主橋的后續施工,項目部提前對橋面施工預埋進行合理布置規劃,進行了大量的預埋件設置,包括掛籃預留孔及止推塊,卷揚機預留孔及預埋鋼板,橋面電梯預埋鋼板,檢查車軌道預埋鋼板等,為主梁、電梯和下橫梁支架拆除等下一步工序提供了便利。

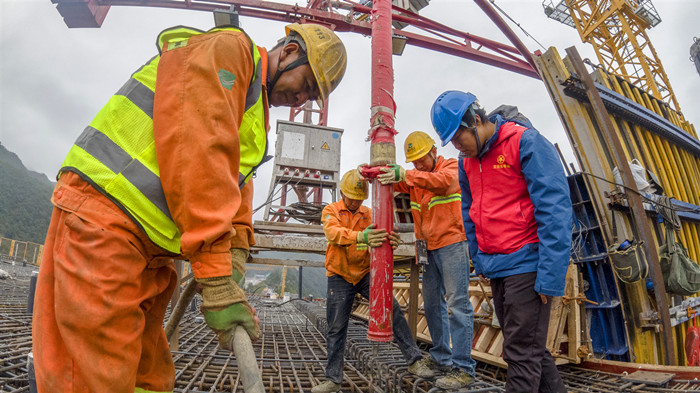

  在澆筑現場,由白天轉至黑夜,天氣格外的冷,尤其在百米高塔上,更是寒風刺骨,項目青年軍充分發揚“不怕吃苦,就怕沒苦吃”的戰斗精神,日夜緊盯,順利完成澆筑。現場技術員范凌峰說:入夜后,大家都在寒風中作業,剛開始覺得手腳凍的發麻了,就在塔上來回踱步,后半夜隨著混凝土的澆筑,讓我們落腳的地方逐漸縮小,就只能原地活動,這一夜下來,感覺困、餓、累、冷,回去只想吃個早飯,洗個熱水澡,好好睡一覺。
  Z2#主塔0#塊的成功澆筑,使高嶺頭水庫特大橋的施工突破最難的一環,順利完成主塔第20節段施工,開啟了上塔柱施工的序幕,同時也為上塔柱的施工提供了關鍵平臺,給Z1#主塔的后續主梁施工積累了寶貴的經驗。(梁旭、汪程)
