春春配小四|他一边日B一边吸我奶|以性为主的收精系统|下周北京将迎一轮强雪|大地资源中文第3页|欧美成人看片一区二三区图文|美女扒开粉嫩尿口漫画

浙江省交通投資集團有限公司
浙交建管公司
多方合力破解杭金衢高速五里樞紐改擴建制約難題
發布日期:2020-10-12 來源: 人氣指數:
字體大小: T T T

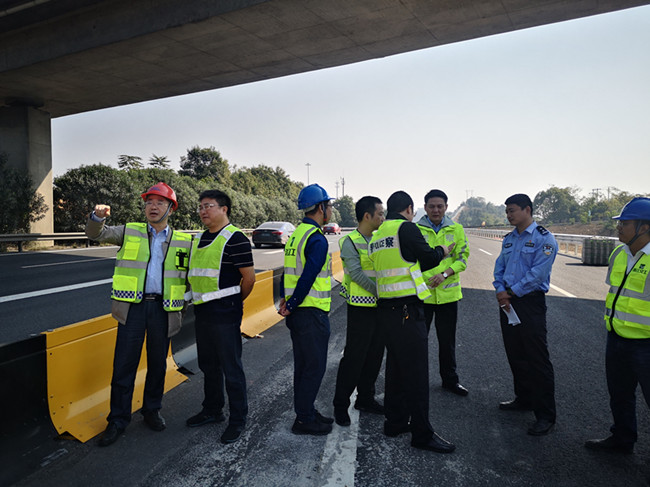

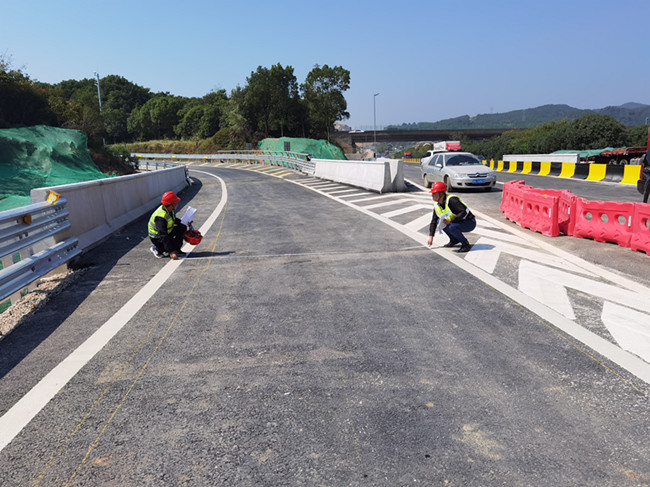

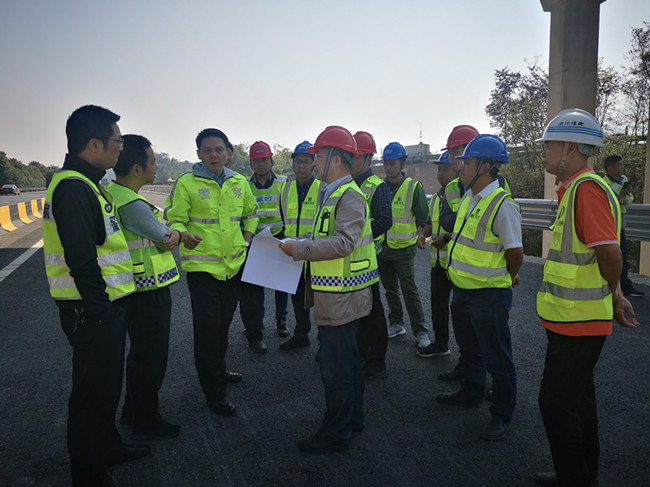

10月11日,杭金衢改擴建二期指揮部組織高速交警衢州支隊、浙高運公司衢州區域管理中心、省交通規劃設計院及監理辦、項目部等單位相關人員,深入杭金衢高速五里樞紐改擴建施工現場,就主線縱坡調整及五里樞紐E匝道開通可行性道路線形進行現場踏勘,破解改擴建施工瓶頸難題。

G60滬昆高速杭金衢段與G3京臺高速黃衢南段十字交叉后形成五里樞紐,是黃山、衢州、金華、上饒等地區的大型交通轉換點。該樞紐位于衢州市常山縣五里鄉境內,杭金衢的樁號是K147+650至K419+300,與前方的后塢停車區間距約5.6km,與后方的常山東互通間距約7.6km,距離樊村隧道群約62m,主線采用分離式路基形式。由于杭金衢高速及黃衢南高速日益增長的交通量及大型貨車比例高,導致五里樞紐斷面交通流量大大超過原設計流量,且因五里樞紐原路面豎曲線不滿足現行設計規范要求,需要主線老路面整體抬高(杭向K418+430至K418+900、江向K417+950至K418+540)。

經現場踏勘及溝通協商,各方達成共識:五里樞紐E匝道已按照設計圖紙如期完成施工,具備恢復通行條件。恢復使用后,將有效緩解該路段交通擁堵狀況和滿足過往司乘人員出行需求。就有關五里樞紐主線縱坡調整改造施工,確定暫時關閉C匝道,E匝道延長至C匝道口附近再匯流的方案,以降低主線車道轉換與E匝道匯流距離較近所帶來的安全隱患,并對相關輔助措施如限速措施、物防設施等進一步完善。

指揮部常務副指揮陳暉指出,改擴建工程最大的特點和難點就是“邊通車邊施工”、安全風險高,“螺螄殼里做道場”、施工空間狹窄、施工組織難,希望設計單位充分結合五里樞紐現場實際,進一步優化方案。監理辦、項目部要全面梳理項目進度,強化督導檢查,盡快落地見效。他強調,各參建單位要緊盯本項目計劃安排,分解任務,強化責任,倒排工期、掛圖作戰,強勢推進項目建設,力爭盡早盡快盡好完成五里樞紐主線縱坡調整改造施工;要上下齊心協力,發揮黨團員帶頭示范作用,繼續發揚“5+2”、“白+黑”、人停機不停等工作機制,保障五里樞紐主線改擴建施工的順利完成,助力杭金衢改擴建二期工程加快推進。(杭金衢改擴建二期指揮部? 吳暉? 王禮洪)

浙江省交通投資集團有限公司 直轄公路
浙江省交通投資集團有限公司
聯系我們 Contact Us
公司地址: 杭州市蕭山區北干街道博學路618號蕭山科創中心A座21-22F
聯系方式: 0571-56181088
傳真: 0571-56181088
浙江省交通投資集團有限公司
CICO· 集團門戶 | 兄弟企業
高速板塊
  • 滬杭甬公司
  • 杭金衢公司
  • 沿海板塊
  • 浙南板塊
  • 智慧高速
海洋運輸
  • 省海運集團
  • 遠洋股份公司
交通工程
  • 交通工程
  • 交工集團
  • 浙江商業集團
房產置業
  • 房產置業
  • 浙江交控
金融業務
  • 金融業務
  • 財務公司
