浙江省交通投資集團有限公司
浙交建管公司
舟?岱大橋70米跨徑非通航孔橋預制構件裝配式制、運、架一體化施工進入快車道
發布日期:2020-03-17 來源:姚弘 人氣指數:
字體大小: T T T

3月份以來,主通道5標項目部在確保防疫宣傳培訓、疫情防控措施全到位的情況下,深入推進加快項目建設。項目部3個施工點人員已達近1200名,施工現場一派繁忙景象,施工人員正在現場忙碌,盡快把疫情耽誤的工期搶回來。

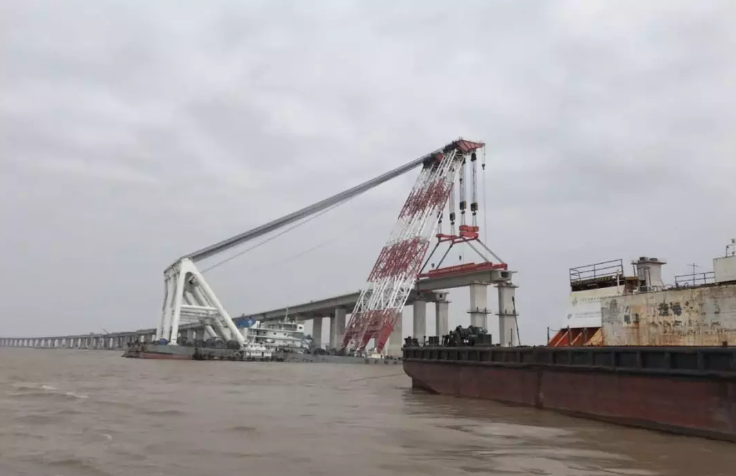

在金塘預制場,白天,墩身、箱梁鋼筋綁扎和混凝土產能全面恢復;晚上,搬運機見縫插針地提運墩身和箱梁,600多人的預制場又呈現疫情之前的繁忙景象。現場施工人員說,金塘預制場出海碼頭目前一派繁忙景象,夜間裝好的運墩和運梁船隨著潮水起伏的規律搶抓著黃金時段,只要天氣適合,施工海域上墩身和箱梁架設的進度就一天一個樣。主通道5標項目部負責人表示, 盡量減少同一時間段內在平臺中的作業人數,實施“多批次、小團體”的施工模式,分施工區域、分作業點、分階段錯峰組織人員上崗。

目前舟岱大橋70米跨徑非通航孔橋預制構件裝配式制、運、架一體化施工進入快車道。據了解,主通道5標項目部自復工以來,完成墩身預制32節,架設30節,完成箱梁預制8片,架設7片。截至目前,舟岱大橋非通航孔70米跨徑橋墩身預制完成451節,架設完成365節,分別占設計數量694節的64%和52%;箱梁預制完成215片,架設完成178片,分別占設計數量370片的58%和48%。

接下來,在主通道指揮部的管理下,項目部將進一步優化施工方案、倒排工期、立體作業,進一步降低疫情對施工生產的影響,高質量、高品質完成大橋建設,在做實做細疫情防控工作的同時,層層落實,有效確保防疫、施工齊頭并進。(譚曉雪、陳相林、魏和平)


浙江省交通投資集團有限公司 直轄公路
浙江省交通投資集團有限公司
聯系我們 Contact Us
公司地址: 杭州市蕭山區北干街道博學路618號蕭山科創中心A座21-22F
聯系方式: 0571-56181088
傳真: 0571-56181088
浙江省交通投資集團有限公司
CICO· 集團門戶 | 兄弟企業
高速板塊
  • 滬杭甬公司
  • 杭金衢公司
  • 沿海板塊
  • 浙南板塊
  • 智慧高速
海洋運輸
  • 省海運集團
  • 遠洋股份公司
交通工程
  • 交通工程
  • 交工集團
  • 浙江商業集團
房產置業
  • 房產置業
  • 浙江交控
金融業務
  • 金融業務
  • 財務公司
